Bố Trí Sắt Cầu Thang Chuẩn Kỹ Thuật 2026: Quy Trình, Tiêu Chí Và Những Lưu Ý “sống Còn” Khi Thi Công

Khi bước vào năm 2026, xu hướng xây dựng nhà ở dân dụng và công trình cao tầng tại Việt Nam ngày càng chú trọng vào yếu tố an toàn cấu trúc và thẩm mỹ kiến trúc. Cầu thang không chỉ là yếu tố kết nối các tầng lầu mà còn là “xương sống” chịu lực quan trọng, quyết định đến độ bền và tuổi thọ của toàn bộ công trình. Việc bố trí sắt cầu thang đúng kỹ thuật, đúng tiêu chuẩn TCVN 5574:2018 (đã cập nhật các sửa đổi mới nhất áp dụng năm 2026) và theo bản vẽ thiết kế cấu trúc là điều kiện tiên quyết – không thể thương lượng.

Xem Nội Dung Bài Viết

Bài viết dưới đây tổng hợp đầy đủ quy trình, nguyên tắc bố trí, các lỗi thường gặp và các tiêu chuẩn mới cập nhật năm 2026 để các chủ đầu tư, kỹ sư giám sát và đội ngũ thi công tham khảo, áp dụng ngay tại hiện trường.

1. Tại Sao Bố Trí Sắt Cầu Thang Được coi Là “Nghệ Thuật” Cấu Trúc?

Khác với dầm, cột hay sàn phẳng, cầu thang có hình học phức tạp: gồm phần đi bộ (flight), hàng nghỉ (landing), bậc thang (tread/riser) và thường có độ dốc. Điều này dẫn đến trạng thái chịu lực phức tạp:

  • Moment uốn: Thay đổi dấu tại các nút kết nối (đi bộ – hàng nghỉ, đi bộ – dầm chính).
  • Lực cắt: Tập trung lớn tại các đầu đi bộ.
  • Lực dọc: Do tải trọng tác động theo phương dốc.

Nếu bố trí sắt sai (thiếu cốt, sai vị trí neo, sai lớp bảo vệ), hậu quả trực tiếp là: nứt vỡ bậc thang, lồi lõm mặt đi, sụp đổ cục bộ – rủi ro tính mạng và chi phí sửa chữa khổng lồ. Năm 2026, với sự phổ biến của phần mềm mô phỏng kết cấu (ETABS, SAFE, Midas Gen, Tekla), việc kiểm tra bố trí sắt trên mô hình 3D (BIM) trước khi thi công đã trở thành quy trình bắt buộc ở các công trình hạng A, B.

2. Phân Loại Cầu Thang & Nguyên Lý Bố Trí Sắt Đặc Thù (Cập Nhật 2026)

Trước khi cầm que sắt, kỹ sư/thi công phải xác định rõ hệ thống chịu lực của cầu thang trên bản vẽ thiết kế. Năm 2026, 3 hệ thống phổ biến nhất:

2.1. Cầu Thang Chịu Lực Theo Phương Dốc (One-way Slab Stair) – Phổ Biến Nhất

  • Nguyên lý: Đi bộ cầu thang hoạt động như một tấm đơn định đơn phương, uốn theo phương dốc. Hàng nghỉ chịu lực hai chiều hoặc một chiều tùy bố trí dầm.
  • Cốt chính (Đi bộ): Đặt dưới cùng (mặt dưới) theo phương dốc. Chịu moment uốn dương (tại giữa nhịp) và moment uốn âm (tại đầu neo vào hàng nghỉ/dầm).
  • Cốt phân phối: Đặt trên cốt chính, vuông góc với cốt chính (theo chiều ngang cầu thang). Chức năng: phân phối tải trọng, cố định cốt chính, chống nứt nhiệt/hưng khô.
  • Cốt mũi bậc (Nosing bars): BẮT BUỘC năm 2026 theo quy định chống va đập và mài mòn. Đặt dọc theo mũi bậc, neo vào thân đi bộ.

2.2. Cầu Thang Chịu Lực Theo Phương Ngang (Transverse Spanning)

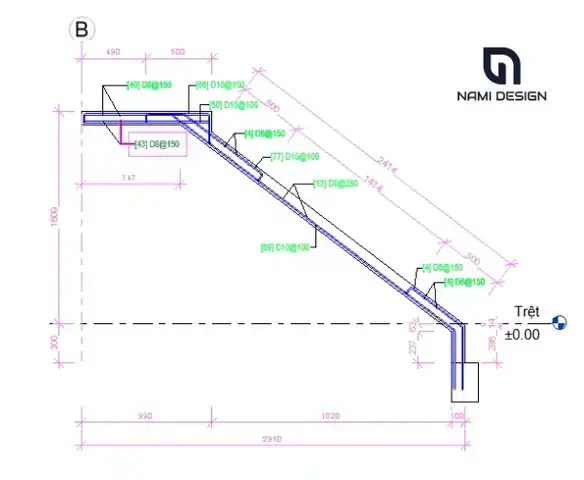

Bố Trí Sắt Cầu Thang
Bố Trí Sắt Cầu Thang
  • Nguyên lý: Đi bộ neo vào 2 thành dầm bên (stringer beams) hoặc tường cắt. Hoạt động như tấm đơn định phương ngang.
  • Cốt chính: Đặt theo chiều ngang cầu thang (dưới mặt dưới).
  • Lưu ý: Thường dùng cho cầu thang rộng, có dầm bên thiết kế riêng. Cần tính toán cốt dầm bên (cốt dọc, cốt khung, cốt đai) rất kỹ.

2.3. Cầu Thang Cántilever (Bán Treo) / Cầu Thang Treo Tường

  • Nguyên lý: Các bậc thang mọc ra từ tường cắt hoặc dầm chính, không có dầm bên.
  • Cốt chính: Đặt ở mặt TRÊN (mặt đi) của bậc thang (chịu moment âm tại gốc neo tường). Đây là điểm khác biệt lớn so với cầu thang đơn định.
  • Yêu cầu 2026: Lớp bảo vệ bê tông mặt trên ≥ 30mm (thay vì 20mm cũ) do tác động môi trường và mài mòn trực tiếp. Cốt phải neo sâu vào tường cắt/dầm chính theo chiều dài neo tính toán (thường ≥ 50đ hoặc theo bản vẽ).

3. Chi Tiết Bố Trí Sắt Theo Từng Bộ Phận (Tiêu Chuẩn Thi Công 2026)

3.1. Phần Đi Bộ (Flight) – “Trái Tim” Cầu Thang

A. Cốt Dọc (Cốt Chính – Main Bars)

  • Vị trí: Lớp dưới cùng (mặt bê tông dưới).
  • Số lượng & Đường kính: Theo bản vẽ (Ví dụ: Φ12@150, Φ14@150, Φ16@150…). Năm 2026, xu hướng dùng thép cao cấp CB300-V (SD300), CB400-V (SD400) hoặc thép viễn đề (PC) cho các nhịp lớn để giảm số lượng cốt, giảm tắc bê tông.
  • Độ dài cốt (Quan trọng nhất):
    • Cốt nhịp giữa (Positive moment): Dài ≥ 0.4L – 0.5L nhịp đi bộ (L là chiều dài đi bộ theo phương dốc).
    • Cốt âm (Negative moment – Neo đầu): Phải neo vào hàng nghỉ/dầm chính.
      • Đầu trên (neo dầm sàn/hàng nghỉ trên): Dài neo vào dầm/hàng nghỉ ≥ La (chiều dài neo tính toán) + 10đ (hoặc theo vẽ, thường 50đ – 60đ). Cốt này thường uốn móc 90° hoặc 180° (hook) neo vào cốt dầm sàn/hàng nghỉ.
      • Đầu dưới (neo dầm sàn/hàng nghỉ dưới): Tương tự, neo vào dầm sàn tầng dưới/hàng nghỉ dưới.
    • Quy tắc “Cắt góc” (Cranked bars): Năm 2026, để tiết kiệm thép và dễ thi công, thường dùng cốt liền (straight bars) neo xuyên qua hàng nghỉ thay vì cốt uốn gãy (cranked) như xưa. Nếu bản vẽ yêu cầu cốt uốn gãy (cranked), góc uốn 45° hoặc 30°, đoạn ngang ≥ 0.3L nhịp.

B. Cốt Ngang (Cốt Phân Phối – Distribution Bars)

  • Vị trí: Trên cốt dọc.
  • Đường kính: Thường Φ8, Φ10 @150-200.
  • Chức năng: Giữ vị trí cốt dọc, chịu ứng lực nhiệt/hưng khô, phân phối tải trọng điểm.
  • Độ dài: Bằng chiều rộng hiệu dụng của đi bộ (trừ 2 lớp bảo vệ).

C. Cốt Mũi Bậc (Nosing Reinforcement) – Mới Nhấn Mạnh Năm 2026

  • Vị trí: Đặt dọc theo cạnh mũi bậc (riser), cách mặt bê tông dưới khoảng 30-40mm.
  • Đặc điểm: Thép hình U hoặc thép ישר neo vào thân đi bộ.
  • Yêu cầu: Đảm bảo mũi bậc không bị bong tróc do va đập, xe lăn, tác động động. Thường dùng Φ8 – Φ10, cách nhau 200-300mm.

D. Khung Sắt Bậc Thang (Stirrups/Links cho phần bậc)

  • Dùng cho cầu thang dạng bậc đúc liền (solid tread) hoặc bậc có dầm nhỏ (beam-slab).
  • Bố trí khung khép kín quanh cốt dọc, cốt ngang tại thân bậc.

3.2. Phần Hàng Nghỉ (Landing Slab)

Hàng nghỉ thường được tính như tấm sàn (slab).

  • Bố trí: 2 lớp cốt (Mặt trên & Mặt dưới) theo 2 chiều (ngang & dọc) nếu là tấm 2 chiều. 1 chiều nếu là tấm 1 chiều neo vào dầm.
  • Lưu ý quan trọng 2026: Tại vùng giao nhau Hàng nghỉ – Đi bộ – Dầm chính/Cột, mật độ cốt cực kỳ dày (cốt dầm, cốt cột, cốt đi bộ, cốt hàng nghỉ chồng chất).
    • Giải pháp: Sử dụng Thép cuộn (Coil rebar) hoặc Thép lắp ráp sẵn (Prefab cage) cho vùng nút này. Yêu cầu đội thi công phải có bản vẽ chi tiết bố trí nút (Node detail drawing) tỷ lệ 1:10 hoặc 1:5 do kỹ sư cấu trúc xuất ra từ mô hình BIM.
    • Lớp bảo vệ: Đảm bảo lớp bảo vệ cho cốt dầm/cột bên ngoài (thường 40-50mm), sau đó mới đến cốt hàng nghỉ, cốt đi bộ.

3.3. Nút Kết Nối: Đi Bộ – Hàng Nghỉ – Dầm/Cột (Critical Zone)

Đây là nơi 90% sai sót, nứt vỡ xảy ra.

  1. Cốt âm đi bộ (Top bars at support): Phải neo liền mạch vào cốt âm hàng nghỉ/dầm sàn. Không được cắt đứt tại mép dầm.
  2. Cốt dọc dầm sàn (Beam bottom bars): Phải đi DƯỚI cốt âm đi bộ/hàng nghỉ (hoặc theo thứ tự ưu tiên trên bản vẽ chi tiết nút).
  3. Cốt đai dầm (Stirrups): Mật độ đai tại vùng nút (cột/dầm) phải tăng cường (theo TCVN 5574:2018 mục 9.3.4), thường cách nhau ≤ d/4 hoặc 100mm.
  4. Cốt ngang dầm (Beam side bars/top bars): Phải bố trí để không va chạm với cốt neo đi bộ. Năm 2026, phần mềm Tekla/Revit hỗ trợ Clash Detection (Phát hiện va chạm) tự động cho vùng này – bắt buộc chạy trước khi hạ sắt.

4. Quy Trình Thi Công Bố Trí Sắt Cầu Thang Chuẩn “Không Khối Lỗi” (2026)

Bước 1: Chuẩn Bị & Kiểm Tra Trước Thi Công (Pre-rebar Inspection)

  • Hồ sơ: Bản vẽ thi công cấu trúc (Shop drawings) đã duyệt, phù hợp bản vẽ thiết kế & bản vẽ kiến trúc (kiểm tra kích thước bậc, chiều cao tầng, vị trí cửa ra vào).
  • Vật liệu: Chứng nhận chất lượng thép (Mill certificate), tem mác TCVN/QCVN, kiểm tra ngoại quan (không gỉ sét nặng, không uốn cong biến dạng).
  • Máy móc: Máy cắt thép, máy uốn thép (có kiểm định), máy hàn thép (nếu hàn), dây đai, ghế sắt (spacer/chair) đủ loại (cao 20, 25, 30, 40, 50mm).
  • Cốt thanh (Đóng khung): Đóng khung sắt cầu thang tại xưởng hoặc khu vực đóng sắt tập trung (Prefabrication). Xu hướng 2026: Tối đa hóa lắp ráp sẵn (Prefab) để giảm thời gian hiện trường, đảm bảo hình học chính xác ±5mm.

Bước 2: Định Vị & Hàn/Đóng Khung Trên Mặt Bằng (Marking & Assembly)

Bố Trí Sắt Cầu Thang
Bố Trí Sắt Cầu Thang
  • Định vị: Dùng máy toàn đạc (Total Station) hoặc laser line đánh dấu trục dầm, mép đi bộ, vị trí mũi bậc, vị trí cột/dầm neo trên ván ép/sàn thô.
  • Hạ khung: Nâng khung sắt đi bộ (đã đóng sẵn cốt dọc, ngang, mũi bậc) lên vị trí.
  • Kiểm tra hình học (QC/QA):
    • Chiều cao bậc (Riser), chiều sâu bậc (Tread) – Sai số ±3mm.
    • Độ dốc đi bộ.
    • Khoảng cách lớp bảo vệ (Cover) – Dùng thước chuyên dụng kiểm tra ghế sắt.
    • Vị trí cốt neo (Anchorage length): Đo thực tế chiều dài cốt vươn vào dầm/hàng nghỉ so với bản vẽ.

Bước 3: Cố Định & Lắp Đặt Phụ Kiện (Fixing & Accessories)

  • Ghế sắt (Spacers/Chairs): Bắt buộc dùng ghế sắt nhựa/xi măng cường lực (không dùng gạch, đá, xi măng đắp tay). Số lượng đủ密度: ≥ 1 ghế/m² cho cốt dưới, có ghế cho cốt ngang, cốt mũi bậc.
  • Dây đai (Binding wire): Thép mềm đen Φ1.2 – 1.6. Đai chéo (saddle tie) tại giao cốt dọc/ngang. Đai kín cho khung mũi bậc.
  • Ống thoát khí/điện/nước (MEP sleeves): Kiểm tra chéo với bản vẽ MEP 2026 (Revit MEP model). Lắp ống thoát tại đúng vị trí tránh cốt sắt. Đánh dấu màu sắc rõ ràng (Đỏ: Điện, Xanh: Nước, Vàng: PCCC).

Bước 4: Kiểm Tra Trung Gian (Intermediate Inspection – Hold Point)

  • Đơn vị thi công tự kiểm: Điền phiếu kiểm tra nội bộ (Checklist).
  • KCS/Giám sát xác nhận: Ký phiếu kiểm tra-hidden works (Phiếu kiểm tra công trình ngầm/che phủ).
  • Tiêu chí chốt:
    1. Loại thép, đường kính, cấp thép đúng yêu cầu?
    2. Số lượng, khoảng cách cốt (Spacing) đúng bản vẽ?
    3. Chiều dài neo (Anchorage length) tại đầu vào dầm/hàng nghỉ đúng?
    4. Lớp bảo vệ (Cover) đúng & đồng đều? (Dùng từ điển cover meter kiểm tra ngẫu nhiên).
    5. Vị trí ống MEP không va chạm cốt chính?
    6. Sạch sẽ, không dầu mỡ, bùn đất bám trên thép?

Bước 5: Đổ Bê Tông & Chăm Sóc (Pouring & Curing)

  • Bê tông: Mác tối thiểu M25 (thường M30-M35 cho cầu thang công trình cao tầng 2026). Sụp độ (Slump) 180-220mm (bơm) hoặc 120-150mm (đổ tay). Chống phân tách.
  • Rung: Dùng kim rung đâm (Immersion vibrator) đường kính 35-45mm. Rung đều, không rung vào cốt sắt (gây lỏng ghế, hư tổn lớp bảo vệ).
  • Chăm sóc: Bao nilon/phun mist ngay sau khi bê tông cứng ban đầu. Thời gian chăm sơ ≥ 7 ngày (nước thường) hoặc 3-5 ngày (xi măng nhanh/phụ gia). Cấm đi lại, đặt vật nặng lên cầu thang trước 14-28 ngày tùy cấp bê tông.

5. Top 10 Lỗi “Chết Người” Khi Bố Trí Sắt Cầu Thang & Cách Khắc Phục (Kinh Nghiệm 2026)

STT Lỗi Thường Gặp Hậu Quả Giải Pháp Năm 2026
1 Thiếu cốt âm (Top bars) tại đầu đi bộ neo dầm/hàng nghỉ. Nứt vỡ mặt trên đi bộ, sụp đổ nhịp thang. BIM Clash Check: Kiểm tra mô hình 3D. Yêu cầu bản vẽ chi tiết nút (Node detail). Kiểm tra thực tế độ dài neo trước khi đổ.
2 Cốt dọc đi bộ đặt sai vị trí (lên trên hoặc lệch trung tâm). Giảm ذراع đòn (lever arm) -> Giảm sức chịu lực uốn thực tế. Dùng ghế sắt có chân cố định (Fixed height chairs). Kiểm tra cover bằng Cover meter.
3 Không có cốt mũi bậc (Nosing bars) hoặc cốt mũi bậc không neo vào thân. Mũi bậc bong tróc, mài mòn nhanh, hở bê tông lộ sắt. Bổ sung cốt U-shape neo thân đi bộ ≥ 30đ. Yêu cầu trong bản vẽ Shopdrawing.
4 Cốt ngang (Phân phối) thiếu hoặc cách quá xa (> 200-250mm). Nứt ngang mặt đi bộ do nhiệt/hưng khô/tải trọng tập trung. Tuân thủ TCVN: Cốt ngang ≥ 0.2% diện tích tiết diện hoặc min Φ10@200.
5 Va chạm cốt cầu thang với cốt dầm/cột tại nút (Congestion). Không đập thực được bê tông -> Lỗ hổng, tổ ong, giảm khả năng chịu lực. Prefab Cage (Khung lắp sẵn) cho vùng nút. Sử dụng thép cuộn (Coil) cho cốt đai dầm/cột để giảm thể tích. Điều chỉnh thứ tự lắp: Cột -> Dầm -> Hàng nghỉ -> Đi bộ.
6 Lớp bảo vệ (Cover) không đồng đều, dùng gạch/đá làm ghế. Xỉ sắt, rỉ sét sớm, giảm độ bền cấu trúc. Chỉ dùng ghế sắt nhựa/xi măng chuẩn (Certified spacers). Kiểm tra 100% vị trí ghế trước khi hạ khung.
7 Cốt neo đi bộ vào dầm sàn không đủ chiều dài (La). Trượt cốt, mất khả năng truyền lực. Tính toán La theo TCVN 5574:2018 (Công thức 6.14). Kiểm tra thực tế bằng thước dây trước khi đổ bê tông dầm/hàng nghỉ.
8 Quên/Thiếu khung sắt cho phần bậc thang (nếu là cầu thang dầm – bậc). Bậc thang nứt vỡ theo phương ngang. Kiểm tra bản vẽ chi tiết bậc (Tread detail). Lắp khung khép kín cho từng bậc.
9 Không phối hợp MEP -> Ống thoát cắt đứt cốt chính. Mất tiết diện cốt, nguy hiểm cực đại. BIM Coordination (Navisworks/BIM 360) bắt buộc trước khi xuất bản vẽ thi công. Đánh dấu ống MEP bằng sơn spray màu.
10 Đổ bê tông cầu thang tách biệt với dầm/hàng nghỉ (Cold joint) không xử lý bề mặt. Rò rỉ nước, tách lớp, giảm khả năng truyền lực cắt. Xử lý bề mặt nối (Chipping, rửa sạch, phun keo epoxy/keo xi măng) trước khi đổ phần sau. Lắp cốt neo xuyên (Dowels) giữa các lần đổ.

6. Xu Hướng & Công Nghệ Mới Năm 2026 Áp Dụng Cho Cầu Thang

6.1. Thép Viền Đề (Post-tensioned Stairs) – Cho Nhịp Lớn, Không Cột Trung Gian

  • Dùng cho cầu thang nhịp lớn (> 4.5m – 5.0m), cầu thang sân khấu, cầu thang treo kiến trúc.
  • Ưu điểm: Kiểm soát nứt tuyệt đối, tiết kiệm bê tông, thép thường, nhẹ cấu trúc.
  • Yêu cầu 2026: Đơn vị thi công phải có chứng chỉ PT (Post-tensioning). Quy trình gia cố, bơm keo, bảo vệ dây cáp phải tuân thủ nghiêm ngặt FIP/ETAG/FIB guidelines.

6.2. Bê Tông Tự Chảy Tự Đóng Cứng (SCC – Self Compacting Concrete)

  • Trở thành tiêu chuẩn cho cầu thang phức tạp, mật độ cốt dày (vùng nút) năm 2026.
  • Lợi ích: Không cần rung (giảm hư hỏng cốt, giảm tiếng ồn, giảm lao động), bê tông tự lấp đầy mọi khe hở, bề mặt đẹp, ít tổ ong.
  • Lưu ý: Kiểm soát độ chảy (Slump flow 650-750mm), độ phân tách (Segregation resistance). Giá thành cao hơn bê tông thường 10-15% nhưng tiết kiệm nhân công và rủi ro.

6.3. Ván Ép Nhôm / Hệ Thống Ván Ép Module (Aluminum Formwork / Modular System)

Bố Trí Sắt Cầu Thang
Bố Trí Sắt Cầu Thang
  • Thay thế ván gỗ truyền thống.
  • Độ chính xác: ±2mm cho kích thước bậc, độ vuông góc.
  • Tốc độ: Chu kỳ 3-4 ngày/tầng (so với 5-7 ngày ván gỗ).
  • Tái sử dụng: 200-300 lần. Phù hợp ESG/Green Building 2026.

6.4. Digital Twin & AR/VR Tại Hiện Trường

  • Kỹ sư giám sát dùng kính AR (HoloLens 2, Magic Leap) hoặc Tablet ARoverlay mô hình BIM lên thực tế để kiểm tra vị trí cốt sắt, ống MEP, khung ván ép trực quan 3D mà không cần mang bản vẽ giấy A0 to đùng.
  • Drone quét thực tế (Reality Capture) so sánh với BIM 4D (Schedule) để báo cáo tiến độ chính xác.

7. Checklist Xác Nhận Hoàn Thành Bố Trí Sắt Cầu Thang (Sign-off Checklist 2026)

Dành cho KTS Giám sát / Chủ đầu tư ký duyệt trước khi cho đổ bê tông.

Mục Kiểm Tra Tiêu Chí Chấp Nhận Kết Quả (Đạt/Không Đạt) Ghi Chú / Hình Ảnh
1. Chứng từ vật liệu Mill Cert, Tem mác, Thử nghiệm độc lập (nếu yêu cầu) cho lô thép này.
2. Loại & Đường kính thép So khớp 100% với Bản vẽ thi công (Shop drawing) đã duyệt.
3. Khoảng cách cốt (Spacing) Đo thực tế ≥ 3 vị trí/nhịp. Sai số ±10mm.
4. Chiều dài neo (Anchorage) Đo cốt âm đầu vào dầm/hàng nghỉ. ≥ La (tính toán) + 10đ. Quan trọng nhất
5. Lớp bảo vệ (Cover) Cover meter đo ≥ 5 điểm/nhịp. Đạt: 20±5mm (dưới), 30±5mm (mũi bậc/mặt trên cántilever).
6. Ghế sắt (Spacers) Loại chuẩn, số lượng đủ, không hư hỏng, không bị lún khi đạp.
7. Cốt mũi bậc (Nosing) Đủ số lượng, đường kính, vị trí, neo thân đi bộ đúng chi tiết.
8. Vùng nút (Node: Flight-Landing-Beam/Column) Không va chạm cốt (Clash free). Cốt đai dầm/cột mật độ tăng cường. Cốt neo đi bộ xuyên qua. Xem bản vẽ chi tiết nút 1:10.
9. Ống MEP / Khung cửa Vị trí đúng bản vẽ phối hợp. Không cắt cốt chính. Có nắp chặn bê tông.
10. Vệ sinh & Bề mặt cốt Sạch bùn, dầu, gỉ sét lỏng. Không có cốt cong vênh quá phép.
11. Ván ép / Khuôn Đủ cứng, không vỡ, kín, bôi chất tách khuôn. Kích thước bậc đúng ±3mm.
12. An toàn lao động Chắn chống rơi, bệ làm việc an toàn, đèn chiếu sáng (nếu đổ đêm).

KẾT LUẬN XÁC NHẬN: □ ĐẠT (Cho phép đổ bê tông) | □ KHÔNG ĐẠT (Yêu cầu sửa chữa – Ghi rõ mục)
Ký: KTS Giám sát | Ký: Trưởng đội thi công | Ngày: …/…/2026

8. Kết Luận: “Đầu Tư” Cho Khâu Bố Trí Sắt Là Tiết Kiệm Lớn Nhất

Năm 2026, chi phí thép (Thép hình, Thép cuộn) và nhân công thi công sắt chiếm tỷ trọng lớn trong giá thành phần thô (khoảng 30-40%). Nhiều chủ đầu tư cố gắng “tiết kiệm” bằng cách giảm đường kính, tăng khoảng cách cốt, rút ngắn chiều dài neo, hoặc dùng đội thi công giá rẻ, thiếu kinh nghiệm. Đây là sự tiết kiệm nhỏ mà mang lại rủi ro lớn.

Một cầu thang bố trí sắt chuẩn kỹ thuật:

  1. An toàn tuyệt đối cho người sử dụng suốt vòng đời công trình (50-100 năm).
  2. Thẩm mỹ hoàn hảo: Mặt bê tông phẳng, mịn, không nứt, không tổ ong – tiết kiệm chi phí hoàn thiện (vỉa, sơn, đá) rất lớn.
  3. Không phát sinh chi phí sửa chữa, bồi thường, đình công – chi phí “vô hình” nhưng khổng lồ.

Hãy coi việc bố trí sắt cầu thang như một quy trình quản lý chất lượng (QC/QA) hệ thống: Từ kiểm tra vật liệu -> Đóng khungPrefab -> Định vị chính xác -> Kiểm tra trung gian độc lập -> Đổ bê tông công nghệ cao (SCC) -> Chăm sóc chuẩn. Đừng để “chủ quan” hoặc “vội vàng” biến “xương sống” nhà bạn thành điểm yếu chí mạng.

Nếu bạn cần hỗ trợ bản vẽ chi tiết bố trí sắt cầu thang (Shop drawing), tính toán cốt neo (Anchorage calculation), hoặc tư vấn giải pháp Prefab/SCC cho dự án năm 2026, hãy liên hệ với đơn vị tư vấn cấu trúc uy tín để được hỗ trợ kỹ thuật chi tiết nhất.
