Hướng Dẫn Chi Tiết Quy Trình Đóng Trần Thạch Cao Chuẩn Kỹ Thuật Năm 2026: Từ A-Z Cho Người Mới Bắt Đầu

Trong bối cảnh thị trường xây dựng và thiết kế nội thất tại Việt Nam năm 2026 ngày càng đòi hỏi sự tinh tế, thẩm mỹ và độ bền cao, trần thạch cao (gypsum ceiling) vẫn giữ vững vị trí là giải pháp “quốc dân” được ưa chuộng nhất cho các căn hộ chung cư, nhà phố, biệt thự và văn phòng. Tuy nhiên, “đóng trần thạch cao như thế nào” để đạt chuẩn kỹ thuật, tránh nứt, tránh rụng, tránh méo mó sau thời gian sử dụng không phải là câu hỏi đơn giản. Bài viết này sẽ tổng hợp quy trình thi công chuyên nghiệp nhất, cập nhật các tiêu chuẩn, vật liệu và xu hướng mới nhất năm 2026 để bạn nắm vững từ khâu chuẩn bị đến nghiệm thu.

Xem Nội Dung Bài Viết

PHẦN 1: TẠI SAO CẦN HIỂU RÕ QUY TRÌNH ĐÓNG TRẦN THẠCH CAO TRƯỚC KHI THI CÔNG?

Nhiều chủ đầu tư nghĩ rằng đóng trần chỉ việc ghim tấm lên khung xong. Thực tế, sai lầm ở khâu chuẩn bị hoặc lắp khung là nguyên nhân hàng đầu dẫn đến hỏng hóc sau 6-12 tháng. Năm 2026, với xu hướng thiết kế trần phức tạp (trần đa tầng, trần cong, trần giấu đèn LED dải, trần âm thanh), yêu cầu về độ chính xác của khung và kỹ thuật xử lý khuyết tật càng trở nên khắt khe.

Các rủi ro nếu thi công không chuẩn:

  • Trần bị nứt: Do khung không thẳng, không cân bằng lực, hoặc tấm thạch cao bị va đập khi vận chuyển/lắp đặt.
  • Trần bị lõm, gợn sóng: Do khoảng cách khung quá rộng, khung không đồng phẳng, hoặc vít vặn quá sâu làm lõm lõi tấm.
  • Rỉ sét, ố vàng: Do xử lý khung kém (không sơn chống rỉ), tấm thạch cao kém chất lượng (chứa nhiều tạp chất), hoặc kỹ thuật bạt bụi/bạt keo không đạt chuẩn.
  • Hệ thống điện, PCCC, thông gió lỗi: Do không phối hợp tốt các hạng mục trước khi bế trần.

PHẦN 2: CHUẨN BỊ VẬT LIỆU VÀ CÔNG CỤ (TIÊU CHUẨN NĂM 2026)

Trước khi động công, việc kiểm tra vật liệu đầu vào quyết định 50% chất lượng thành phẩm.

1. Hệ thống khung (Khung thép mạ kẽm – Galvanized Steel Frame)

  • Tiêu chuẩn năm 2026: Bắt buộc sử dụng thép mạ kẽm nóng (Hot-dip galvanized) hoặc thép mạ kẽm điện (Electro-galvanized) có lớp mạ kẽm tối thiểu Z120 – Z180 (g/m²) để đảm bảo chống ăn mòn > 20 năm.
  • Các loại khung chính:
    • Khung chính (Main runner/C-channel): Kích thước phổ biến 38x12mm, 38x24mm, 38x38mm. Chịu lực chính của trần.
    • Khung phụ (Cross tee/Furring channel): Kích thước 26x25mm, 26x50mm. Gắn vuông góc với khung chính, khoảng cách trục 400mm – 600mm.
    • Khung đeo (Wall angle/Perimeter channel): Kích thước 22x22mm hoặc 30x30mm. Gắn cố định vào tường/bê tông bao quanh.
  • Phụ kiện kết nối: Móc treo (Hanger/Clip), vít tự khoan (Self-drilling screw), vít vân (Drywall screw) phốt đen/phốt kẽm độ dài 25mm, 35mm, 45mm. Lưu ý 2026: Nên dùng vít có đầu phẳng (Bugle head) để không thủng giấy bọc tấm thạch cao.

2. Tấm thạch cao (Gypsum Board)

  • Tiêu chuẩn: TCVN 10753:2015 / ISO 11804 (Quy chuẩn quốc tế). Năm 2026, các thương hiệu uy tín (Vina Gypsum, Boral, Elephant, USG Boral, Lafarge, Knauf…) đều công bố rõ chỉ số kỹ thuật trên bao bì.
  • Phân loại theo nhu cầu (Quan trọng):
    • Tấm thường (Standard – Màu trắng/Đỏ): Dùng cho khu vực khô (phòng khách, phòng ngủ). Độ dày chuẩn 9mm, 12mm. Khuyên dùng 12mm cho trần phẳng để hạn chế lõm.
    • Tấm chống cháy (Fire resistant – Màu hồng/Đỏ lõi): Lõi có sợi thủy tinh. Bắt buộc cho hành lang, thang máy, khu vực kỹ thuật, nhà xưởng. Độ chống cháy 30-120 phút.
    • Tấm chống ẩm (Moisture resistant – Màu xanh lá/xanh dương): Lõi có chất phụ gia hydrophobic. Bắt buộc cho WC, nhà tắm, bếp, giặt ủi, hầm hố. Năm 2026, dòng tấm “Chống ẩm + Chống cháy” (Màu xanh lá lõi hồng) đang rất hot cho chung cư cao cấp.
    • Tấm âm thanh (Acoustic – Có lỗ/Đục lỗ): Dùng cho phòng họp, studio, rạp chiếu phim.
  • Kích thước tiêu chuẩn: 1200mm x 2400mm (Kích thước lớn 1200x3000mm dùng cho dự án lớn để giảm khuyết).

3. Hệ thống keo, bụi, dải vải (Jointing System)

  • Keo nạo khuyết (Base coat/Joining compound): Keo base (Loại bột pha nước hoặc keo sẵn dạng paste) độ bám dính cao, ít co ngót. Thương hiệu top 2026: Vina Gypsum Joint Compound, Knauf Uniflott, USG Sheetrock Brand.
  • Bụi nạo khuyết (Finishing coat/Topping compound): Mịn hơn, dùng lớp trên để làm phẳng, trắng. Lưu ý: Không dùng bụi xây (bụi trắng) thay thế keo/bụi chuyên dụng – đây là sai lầm chết người gây nứt khuyết 100%.
  • Dải vải khuyết (Joint tape): Dải vải lưới sợi thủy tinh (Fiberglass mesh tape) hoặc dạy giấy (Paper tape). Xu hướng 2026: Dải vải lưới tự dính dễ thi công, chống nứt tốt hơn dải giấy truyền thống.

4. Sơn lót & Sơn mặt (Paint System)

  • Sơn lót (Primer): Sơn lót alkali (chống kiềm) chuyên dụng cho thạch cao. Giúp keo bụi bám tốt, ngăn chặn kiềm từ tấm thạch cao phá hủy lớp sơn mặt. Bắt buộc năm 2026.
  • Sơn mặt (Top coat): Sơn nước nội thất cao cấp (Matt, Eggshell, Low-sheen). Màu trắng hoặc theo mã màu thiết kế.

5. Công cụ đắt giá nhưng bắt buộc

  • Máy cắt tấm thạch cao (Utility knife chuyên dụng, c dao gãy tấm).
  • Máy vít điện điều chỉnh lực (Impact driver với chế độ vít thạch cao – depth sensitive).
  • Cân bằng laser (Laser level) – Bắt buộc năm 2026 để định vị khung đeo và khung chính độ chính xác ±1mm/10m.
  • Thước nước laser, dây墨 (Mực thợ), thước cuộn 5m/7.5m.
  • Cạo keo (Trowel/Knife) kích thước 150mm, 200mm, 250mm, 300mm, 400mm, 600mm.
  • Máy chà nhám (Sander) tay hoặc cột hút bụi (Dustless sander) – Yêu cầu môi trường làm việc sạch năm 2026.

PHẦN 3: QUY TRÌNH THI CÔNG CHI TIẾT (7 BƯỚC CHUẨN KỸ THUẬT)

Đóng Trần Thạch Cao Như Thế Nào
Đóng Trần Thạch Cao Như Thế Nào

Bước 1: Khảo sát, đo đạc & Phối hợp hạng mục (Pre-installation Coordination)

Đây là bước quan trọng nhất nhưng thường bị bỏ qua.

  1. Đo thực tế: Dùng laser đo chiều cao sàn hoàn thiện (Finished Floor Level – FFL) tại các góc và trung tâm phòng. Xác định độ cao trần thiết kế (thường thấp hơn sàn 2.7m – 2.9m cho chung cư, 3.0m – 3.5m cho biệt thự).
  2. Phối hợp MEP (Điện – Nước – PCCC – HVAC):
    • Điện: Đã kéo dây xong, hộp ngắt, hộp đèn, hộp ổ cắm đã gắn vào bê tông/trần thô? Vị trí đèn downlight, đèn track, đèn magnetic, quạt trần, sensor khói, sprinkler PCCC đã khớp bản vẽ không?
    • Nước/PCCC: Ống nước, ống sprinkler đã thử áp lực xong? Có rò rỉ không?
    • HVAC: Khung gió điều hòa, van điều khiển (VAV/CAV) đã gắn xong? Khung hút bếp, hút WC đã định vị?
  3. Kiểm tra trần thô: Sạch bông, bê tông lỏng, dây điện lòi lõi. Các mốc neo (anchor bolt) cho móc treo khung chính đã có sẵn chưa? Nếu chưa phải khoan neo sau (tốn kém, gây rung động).

Bước 2: Đặt móc treo & Khung đeo (Perimeter & Hangers)

  1. Đánh mốc độ cao trần: Dùng laser line bắn vòng quanh 4 bức tường tại độ cao thiết kế (trừ đi độ dày tấm thạch cao + khung phụ + khung chính ≈ 50-60mm). Đánh dấu mực hoặc keo dán dải giấy.
  2. Gắn khung đeo (Wall angle): Khoan neo bulong M6/M8 hoặc vít nở (Dynabolt) cách nhau 600mm – 800mm. Tại góc tường, neo dày đặc hơn (200-300mm). Quan trọng: Khung đeo phải thẳng, vuông góc, cùng một mặt phẳng (check bằng laser). Dùng keo PU hoặc silicon lót dưới đáy khung đeo để cách âm, chống rung.
  3. Gắn móc treo (Hanger) cho khung chính:
    • Khoan neo vào trần thô (dùng bulong M8/M10 hoặc vít nở).
    • Khoảng cách móc treo theo trục khung chính: 800mm – 1000mm.
    • Khoảng cách móc treo tới tường: ≤ 300mm.
    • Chuẩn 2026: Dùng móc treo dạng lò xo (Spring hanger) hoặc móc điều chỉnh cao độ (Adjustable hanger) để dễ hiệu chỉnh độ phẳng sau này. Móc cố định (Fixed hanger) chỉ dùng cho trần phẳng đơn giản, trần thô đã khá phẳng.

Bước 3: Lắp khung chính (Main Runner / C-Channel)

  1. Treo khung chính vào móc treo. Sử dụng kẹp vặn (Clip) hoặc vít tự khoan cố định khung chính vào móc.
  2. Hiệu chỉnh độ phẳng (Critical): Dùng laser line hoặc dây mực kéo dọc theo trục khung chính. Vặn điều chỉnh móc treo sao cho mặt dưới khung chính trùng khớp với đường laser (độ cao thiết kế). Sai số cho phép: ± 2mm / 3m.
  3. Nối khung chính: Dùng que nối (Splice clip) chuyên dụng, vít chặt 4 vít 2 bên. Không được nối đè (overlap) không có que nối.
  4. Khoảng cách trục khung chính: 800mm – 1000mm (Tùy tải trọng, thường 900mm hoặc 1000mm cho tấm 12mm). Nếu trần có đèn downlight nặng, quạt trần -> giảm khoảng cách xuống 600-800mm tại vị trí đó.

Bước 4: Lắp khung phụ (Cross Tee / Furring Channel)

  1. Gắn khung phụ vuông góc với khung chính. Khoảng cách trục khung phụ: 400mm (chuẩn cho tấm 12mm) hoặc 300mm (cho tấm 9mm, trần cong, hoặc vùng có tải trọng lớn).
  2. Cố định khung phụ vào khung chính bằng kẹp chuyên dụng (Clip connector) hoặc vít tự khoan. Tuyệt đối không dùng dây thép buộc (bị lỏng, rung theo thời gian).
  3. Xử lý khung phụ tại vị trí đèn/hộp điện: Phải gia cố thêm khung phụ song song hai bên lỗ đèn (khung ô vuông) để chịu lực đèn, tránh trần lõm tại vị trí đèn.
  4. Xử lý trần cong/trần cong lồi/lồi: Dùng khung phụ dẻo (Flexible track) hoặc cắt răng khung thép thường (snip cut) để uốn cong. Khoảng cách khung phụ dày đặc hơn (200-300mm) để tấm thạch cao uốn mượt mà không gãy.

Bước 5: Kiểm tra khung (Frame Inspection) – Cổng chặn chất lượng quan trọng

Trước khi be tấm, giám sát/thủ thợ trưởng phải kiểm tra:

  • Khung đeo, khung chính, khung phụ có cùng một mặt phẳng không? (Dùng thanh thẳng 2m hoặc laser check).
  • Khoảng cách trục khung đúng bản vẽ không?
  • Móc treo, kẹp nối có bị lỏng, cong vênh không?
  • Hệ thống điện, ống gió, PCCC đã qua kiểm tra, đóng dấu “Đã kiểm tra” chưa?
  • Vệ sinh sạch bụi, mỏ vít lòi trên khung.

Bước 6: Be tấm thạch cao (Board Installation) – Kỹ thuật “Vàng”

  1. Chiều be tấm: Be ngang (vuông góc khung phụ). Giúp khuyết tấm nằm trên khung phụ, dễ xử lý, tăng độ cứng của trần. Be dọc chỉ dùng cho tấm nhỏ, hẹp.
  2. Khoảng cách vít:
    • Viền tấm (Edge): 150mm – 200mm một vít. Cách mép tấm 10-15mm.
    • Giữa tấm (Field): 200mm – 300mm một vít.
    • Tuyệt đối: Vít phải chìm ngang mặt giấy bọc (flush), không được đâm thủng giấy (overdrive) và không được lồi lên (underdrive). Dùng máy vít có điều chỉnh độ sâu (Depth setter).
  3. Thứ tự be: Be từ giữa phòng ra hai bên, hoặc từ một góc đi xuyên phòng. Tấm liền kề phải khít mép (tight joint), không để khe hở > 1mm.
  4. Xử lý khe hở tường: Để khe 3-5mm giữa mép tấm thạch cao và tường/bê tông. Không be chặt mép tường -> trần bị nứt do nở nhiệt, rung động tòa nhà. Khe này sẽ được xử lý bằng keo PU/Silicone + dải vải khi bạt khuyết.
  5. Cắt lỗ đèn, hộp điện: Dùng c dao chuyên dụng hoặc khoan hốc (Hole saw) cắt ngay trên khung trước khi be tấm hoặc sau khi be tấm (cắt cẩn thận không làm gãy mép). Cắt sai kích thước -> đèn lắp không khít, lộ khung.

Bước 7: Xử lý khuyết, bạt bụi, chà nhám (Finishing – Quy trình 3-4 lớp) – Quyết định thẩm mỹ

Đây là giai đoạn tốn thời gian và kỹ năng nhất. Năm 2026, quy trình 3 lớp (Base + 2 Top) hoặc 4 lớp (Base + Tape + 2 Top) là chuẩn.

  • Lớp 1: Keo nạo khuyết (Base Coat) + Dải vải (Tape).

    • Dùng dao cạo 150-200mm. Nạo keo base vào khe khuyết (khe V giữa 2 tấm, khe vít, góc tường).
    • Dán dải vải lưới (Fiberglass mesh): Nhấn dải vải vào lớp keo base còn tươi, dùng dao cạo ép phẳng, đẩy keo thẩm thấu qua lỗ lưới, mặt dải vải phải ngầm hoàn toàn dưới lớp keo. Không để bong tróc, bong bong.
    • Nạo keo lót lên đầu vít (vít head) – ép chặt keo vào lỗ vít.
    • Khô tự nhiên 24h (tùy độ ẩm).
  • Lớp 2: Lớp làm phẳng thứ nhất (First Top Coat).

    • Dùng bụi nạo khuyết (Topping compound) hoặc keo base loãng hơn.
    • Dao cạo 250-300mm. Nạo phủ kín lớp 1, mở rộng ra hai bên khuyết khoảng 150-200mm. Mục đích: Che kín dải vải, làm phẳng độ chênh lệch nhỏ.
    • Khô 24h. Chà nhám nhẹ (Lưới 120-150) để bỏ gai, bụi. Hút sạch bụi bằng máy hút công nghiệp.
  • Lớp 3: Lớp làm phẳng thứ hai / Hoàn thiện (Second Top Coat / Finish Coat).

    • Dao cạo 400-600mm (Dao rộng giúp mặt phẳng tuyệt đối, không gợn sóng).
    • Nạo mỏng, đều, mở rộng ra hai bên khuyết tổng cộng 400-600mm (tức là vùng xử lý khuyết rộng 40-60cm).
    • Kỹ thuật “Feathering” (Làm mỏng dần 2 bên): Lực tay nhẹ dần ra 2 bên để không tạo độ dày dệt (ridge) nhìn thấy qua sơn.
    • Khô 24h. Chà nhám mịn (Lưới 180-220). Kiểm tra bằng đèn handheld (Worklight) chiếu grazing (chiếu gác) để phát hiện gợn, lõm, vết cạo.
  • Lớp 4 (Tùy chọn – High End): Lớp mịn cuối (Skim coat/Level 5 Finish).

    • Dành cho trần sơn bóng (Gloss/Semi-gloss), trần chiếu đèn grazing, hoặc yêu cầu Level 5 (GA-214-2019).
    • Nạo cực mỏng toàn bộ mặt trần (hoặc vùng quan trọng) bằng dao 600mm-800mm. Tạo mặt phẳng tuyệt đối, không thấy vết khuyết, vết vít dưới ánh đèn gác.

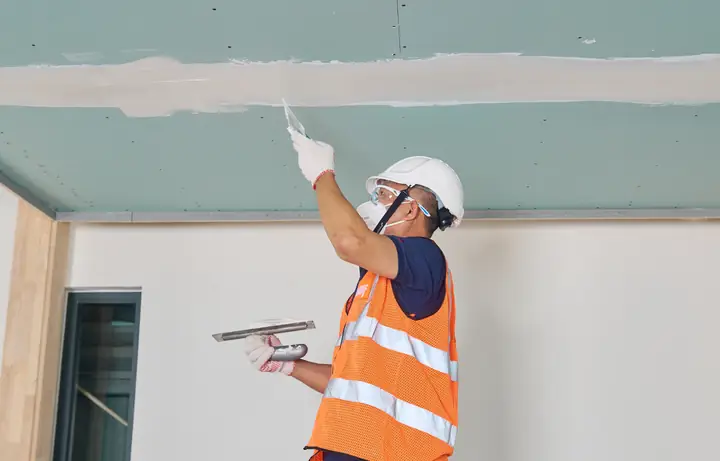

Bước 8: Sơn lót & Sơn mặt (Painting)

Đóng Trần Thạch Cao Như Thế Nào
Đóng Trần Thạch Cao Như Thế Nào
  1. Vệ sinh: Hút bụi toàn bộ trần, lau nhẹ bằng khăn ẩm (không để ẩm thấm tấm), để khô.
  2. Sơn lót (Primer): Lăn/Phun sơn lót chuyên dụng cho thạch cao (Alkali resistant). 1 lớp. Khô 2-4h. Bắt buộc năm 2026 để bảo hành sơn mặt.
  3. Sơn mặt (Top coat): 2 lớp sơn nước nội thất cao cấp. Cách nhau 2-4h. Lăn cuộn lông ngắn (6-8mm) cho mặt mịn, hoặc phun không khí (Airless spray) cho dự án lớn, mặt phẳng hoàn hảo.
  4. Kiểm tra cuối cùng: Đèn chiếu gác, kiểm tra màu sắc đồng đều, không lộ khuyết, không vết lăn, không bụi bám.

PHẦN 4: CÁC KỸ THUẬT NÂNG CAO & XU HƯỚNG NĂM 2026

1. Trần giấu đèn LED Dải (Cove Lighting / Shadow Gap)

  • Thiết kế: Tạo khe hở 10-20mm giữa trần thạch cao và tường (hoặc giữa 2 tầng trần) để lắp dải LED.
  • Kỹ thuật khung: Phải có khung phụ riêng chịu lực cho mép trần “bay”. Mép tấm thạch cao phải được gia cố bằng góc thép (L-angle) hoặc khung U gắn vào khung phụ để không bị gãy khi va chạm.
  • Xử lý khuyết: Khe hở (Shadow gap) phải thẳng tuyệt đối (±1mm). Dùng dải vải chuyên dụng cho góc ngoài (Corner bead) hoặc cạo keo bo góc tròn (Rounded corner) cho mềm mại.
  • Khay nhựa/nhôm (LED Profile): Năm 2026, khay nhôm tích hợp diffuser (màn tán sáng) và cánh gắn (flange) be vào khung phụ trước khi be tấm là tiêu chuẩn cao cấp. Giúp line sáng đều, không thấy chấm LED, tản nhiệt tốt.

2. Trần Magnetic Track System (Hệ thống đèn từ tính)

  • Xu hướng cực hot 2025-2026 cho văn phòng, showroom, nhà cao cấp.
  • Yêu cầu khung: Khung phụ phải thẳng, phẳng tuyệt đối (Sai số < 2m/3m). Rail magnetic (Ray đèn) gắn trực tiếp vào khung phụ hoặc vào tấm thạch cao bằng vít.
  • Điện: Phải kéo dây 48V/230V (tùy hệ thống) vào vị trí rail trước khi be tấm. Hộp nguồn (Driver) đặt tại vị trí dễ bảo trì (trần tháo gỡ, tủ điện).

3. Trần thạch cao cong (Curved Ceiling) & Trần hình học (Geometric)

  • Tấm thạch cao cong: Dùng tấm dẻo (Flexible board – dày 6.5mm) hoặc tấm 9mm/12mm ủ nước/cắt răng (Kerf cutting).
  • Khung: Khung phụ dẻo (Flex track) hoặc khung thép cắt răng (Snipped track). Khoảng cách khung phụ ≤ 200mm.
  • Be tấm: Be 2 lớp chồng khuyết (Double layer) cho độ bền và độ cong mượt. Lớp dưới be ngang, lớp trên be dọc (hoặc ngược lại tùy bán kính cong).
  • Xử lý khuyết: Khó khăn hơn trần phẳng. Cần thợ tay nghề cao (Artisan). Dùng keo base dẻo, dải vải lưới co giãn tốt.

4. Trần âm thanh (Acoustic Ceiling) – Tấm đục lỗ / Tấm vải

  • Dùng tấm thạch cao đục lỗ tròn/vuông (Perforated) hoặc tấm vải hấp âm (Acoustic plasterboard).
  • Sau tấm: Bắt buộc lót vải hấp âm (Acoustic fleece/Black tissue) hoặc nẹp khoáng (Rockwool/Glasswool) mật độ 48-64kg/m3, dày 50mm.
  • Sơn: Phun sơn chuyên dụng (Acoustic spray paint) – Không lăn cuộn để không bít kín lỗ hấp âm.

5. Trần tháo gỡ (Demountable/Accessible Ceiling) – Cho văn phòng, bệnh viện

  • Hệ thống khung T-bar (Khung T lộn/T24) hoặc khung khóa (Concealed grid).
  • Tấm thạch cao có mép vuông (Square edge) hoặc mép bo (Beveled/Tegular) đặt nhẹ lên khung.
  • Ưu điểm: Dễ bảo trì MEP, thay tấm hỏng nhanh. Nhược điểm: Giá thành khung cao hơn, độ phẳng kém hơn trần be vít cố định.

PHẦN 5: BẢNG GIÁ THAM KHẢO THỊ TRƯỜNG NĂM 2026 (ƯƠC TÍNH)

Lưu ý: Giá dưới đây là mức giá trung bình thị trường Việt Nam năm 2026 (Chưa thuế VAT 10%, chưa chi phí vận chuyển, thang máy, sàn lẻ), dùng để dự toán ngân sách sơ bộ. Giá thực tế biến động theo khu vực, độ phức tạp, thương hiệu vật liệu.

Hạng mục Đơn vị Giá tham khảo (VNĐ) Ghi chú
1. Trần phẳng đơn giản (Khung + Tấm 12mm thường + Vít) m² 180.000 – 250.000 Khung cách trục 900/400. Tấm Vina/Elephant.
2. Trần phẳng cao cấp (Khung Z180 + Tấm 12mm chống ẩm/cháy + Keo bụi cao cấp + Sơn 2 lớp) m² 280.000 – 380.000 Đảm bảo 10 năm không nứt, chống ẩm tốt.
3. Trần 2 tầng / Đa tầng (Độ cao chênh ≤ 300mm) m² (mặt phẳng sàn) 350.000 – 500.000 Tăng chi phí khung, tấm, keo, sơn mép dọc.
4. Trần cong / Trần cong lồi lồi m² (mặt phẳng sàn) 550.000 – 900.000 Yêu cầu thợ tay cao, tấm dẻo/ủ cong, khung cong.
5. Trần giấu đèn LED (Cove/Shadow gap) m² (mặt phẳng sàn) + 50.000 – 120.000 Phụ thu so với trần phẳng. Chưa giá đèn LED, nguồn.
6. Trần Magnetic Track (Khung + Tấm + Rail magnetic) m² 400.000 – 600.000 Chưa giá đèn magnetic, driver.
7. Trần âm thanh (Tấm đục lỗ + Nẹp khoáng + Sơn phun) m² 450.000 – 700.000 Tùy % diện tích lỗ, loại nẹp.
8. Xử lý khuyết, bạt bụi, chà, sơn lót, sơn mặt (Chỉ làm phần hoàn thiện, khung tấm có sẵn) m² 90.000 – 150.000 Tùy số lớp keo/bụi (3-4 lớp), loại sơn.
9. Tháo dỡ trần cũ (Thạch cao/Thép tấm/Aluminium) m² 30.000 – 60.000 Phụ thuộc độ khó, xử lý rác thải.

PHẦN 6: 10 SAI LẦM “CHẾT NGƯỜI” CẦN TRÁNH NĂM 2026

Đóng Trần Thạch Cao Như Thế Nào
Đóng Trần Thạch Cao Như Thế Nào
  1. Dùng khung thép mỏng, mạ kẽm kém (Zinc < 80g/m²) hoặc thép đen sơn màu: Tiết kiệm 20-30k/m² nhưng sau 2-3 năm khung rỉ sét, nứt tấm, rỉ ra tường. Năm 2026: Bắt buộc yêu cầu chứng chỉ kiểm tra mạ kẽm.
  2. Khoảng cách khung phụ > 400mm (với tấm 12mm) hoặc > 300mm (tấm 9mm/trần cong): Trần chắc chắn lõm giữa các khung (Effet “bụng ếch”).
  3. Vít đâm thủng giấy bọc (Over-driving): Mất 50-70% sức bám của vít. Tấm dễ rơi, khuyết nứt theo hàng vít.
  4. Be tấm thẳng đứng (Song song khung phụ): Khuyết dọc nằm giữa hai khung phụ -> không có khung chịu lực -> Nứt 100% theo đường thẳng.
  5. Không để khe giãn nở tại mép tường (Be chặt mép tường): Trần nứt đường viền trần-tường do nở nhiệt/bê tông co ngót.
  6. Dùng bụi trắng (Bụi xây) / Keo gạch bông thay keo/bụi chuyên dụng thạch cao: Không có độ dính, co ngót lớn -> Nứt khuyết, bong tróc sơn sau vài tháng.
  7. Không dùng dải vải khuyết (Tape) hoặc dùng dải giấy không nhúng keo base: Khuyết nứt dọc theo vết nối tấm.
  8. Sơn trực tiếp lên tấm thạch cao/keo bụi không sơn lót (Primer): Kiềm từ tấm/keo phá hủy sơn mặt -> ố vàng, bong tróc, hoa sơn.
  9. Thi công trần khi nhà còn ẩm ướt, bê tông chưa khô, gạch men chưa xong: Độ ẩm cao làm tấm thạch cao biến dạng, nấm mốc, keo không khô.
  10. Không phối hợp MEP (Điện/Nước/PCCC) xong mới be tấm: Phải bóc trần sửa chữa -> Tốn kém, xấu xí, mất thẩm mỹ.

PHẦN 7: TIÊU CHUẨN NGHIỆM THU (QC/QA) – CHECKLIST CHO CHỦ ĐẦU TƯ

Khi nhận trần, hãy mang theo đèn pin cường độ cao (Handheld worklight) và kiểm tra vào buổi tối hoặc che kín cửa sổ:

  1. Độ phẳng (Flatness): Chiếu đèn gác (grazing light) dọc theo trần. Không thấy gợn sóng, lõm, lồi > 3mm trên thước 2m.
  2. Khuyết (Joints): Không thấy vết khuyết, vết cạo dao, vết dải vải. Mép khuyết mịn, mềm (Feathering tốt).
  3. Đầu vít (Screw heads): Không thấy đầu vít lồi hoặc lõm sâu (crater). Không thấy vết rỉ sét quanh vít.
  4. Góc trần – tường (Wall angle): Đường line thẳng, sắc nét (Sharp) hoặc bo tròn đều (Rounded) theo thiết kế. Không gập ghềnh, sóng.
  5. Vị trí lỗ đèn/hộp điện: Lỗ cắt tròn/vuông chuẩn, mép sắc, không gãy vỡ, khít kín với khung đèn/hộp điện. Đèn downlight lắp vào không bị lệch, không lộ khung trần.
  6. Màu sơn: Đồng đều, không vết lăn, không bụi bám, không lộ nền (keo/bụi/giấy tấm).
  7. Độ bám (Adhesion): Dùng dải keo dán (Cross-hatch test) tại vài điểm ngẫu nhiên -> Không bong keo/bụi/sơn.
  8. Vệ sinh: Trần sạch, không vết keo, bụi, vết chân giày, chất thải thi công.

PHẦN 8: BẢO QUẢN VÀ BẢO HÀNH TRẦN THẠCH CAO

  • Thời gian bảo hành tiêu chuẩn năm 2026:
    • Hệ thống khung, tấm: 5 – 10 năm (Tùy hãng, thường 10 năm cho khung thép mạ kẽm Z180+).
    • Khuyết, bụi, sơn (Phần hoàn thiện): 2 – 3 năm (Do chịu tác động môi trường, rung động, sử dụng).
  • Lưu ý bảo quản:
    • Không treo vật nặng (> 5kg) trực tiếp vào trần thạch cao nếu không có khung gia cố/đặc biệt (Dùng bulong neo vào bê tông trần thô qua khung).
    • Tránh va đập mạnh vào trần.
    • Phòng ẩm, WC: Bật quạt hút thường xuyên, xử lý ngay rò rỉ nước từ trên trần xuống.
    • Sửa chữa vết nứt nhỏ (tóc): Cạo mở vết nứt -> Keo base + dải vải -> Bụi -> Sơn lót -> Sơn mặt. Không chỉ sơn đè lên vết nứt.

PHẦN 9: XU HƯỚNG THIẾT KẾ TRẦN THẠCH CAO NĂM 2026 – GỢI Ý CHO KIẾN TRÚC SƯ VÀ CHỦ NHÀ

  1. Minimalism “Vô hình” (Seamless/Shadow Gap): Trần phẳng một màu, không bo góc (Square edge), khe hở shadow gap 10-15mm giữa trần và tường. Tạo cảm giác trần bay, không gian rộng. Yêu cầu thi công cực cao (Level 5 finish).
  2. Trần “Hộp” / Layered Ceiling (Đa tầng nhẹ nhàng): Thay vì trần cao cấp phức tạp, xu hướng 2026 là 2 tầng đơn giản: Tầng chính phẳng + Tầng viền (Border) cao 10-15cm bao quanh hoặc chia khu vực. Giấu đèn LED dải mềm mại.
  3. Trần Magnetic Track System: Linh hoạt thay đổi bố trí đèn (Spot, Linear, Pendant) mà không cần đục trần lại. Phù hợp Gallery, Showroom, Văn phòng Agile, Nhà ở hiện đại.
  4. Vật liệu Xanh / Sinh thái (Green Materials): Tấm thạch cao tái chế (Recycled content > 20%), keo/bụi/sơn thấp VOC (Low VOC), chứng nhận Green Label Singapore / Lotus / GreenGuard Gold. Tiêu chuẩn bắt buộc cho các dự án Green Building (LOTUS, LEED, EDGE).
  5. Trần âm thanh tích hợp (Integrated Acoustics): Không chỉ trần văn phòng, năm 2026 thấy trần đục lỗ/vải xuất hiện nhiều ở phòng khách, phòng xem phim gia đình, phòng nhạc tại nhà. Thẩm mỹ như trần thường nhưng hấp âm cực tốt.
  6. Kết hợp vật liệu (Mixed Materials): Trần thạch cao kết hợp gỗ (Lam sàn/gỗ tự nhiên), kim loại (Tấm nén kim loại, Mesh kim loại), gạch ốp tường leo lên trần. Tạo điểm nhấn (Accent ceiling).

KẾT LUẬN: ĐÓNG TRẦN THẠCH CAO “NHƯ THẾ NÀO” ĐỂ AN TÂM?

Câu trả lời cho từ khóa “đóng trần thạch cao như thế nào” vào năm 2026 không chỉ là một chuỗi các bước kỹ thuật, mà là một hệ thống quản lý chất lượng bao gồm:

  1. Thiết kế đúng kỹ thuật (Bản vẽ shopdrawing chi tiết khung, MEP, khuyết).
  2. Chọn vật liệu chuẩn (Khung Z180+, Tấm đúng loại/khu vực, Keo/Bụi/Dải vải/Sơn hệ thống).
  3. Thi công đúng quy trình (Laser định vị -> Khung phẳng -> Be tấm ngang -> Vít chuẩn -> 3-4 lớp keo/bụi -> Sơn lót -> Sơn mặt).
  4. Phối hợp chặt chẽ MEP (Điện/Nước/PCCC/HVAC xong mới be tấm).
  5. Nghiệm thu nghiêm ngặt (Đèn gác, kiểm tra độ phẳng, khuyết, sơn).
  6. Bảo hành & Bảo dưỡng (Cam kết rõ ràng, hướng dẫn sử dụng).

Đầu tư đúng từ đầu cho một hệ thống trần thạch cao chất lượng có chi phí ban đầu cao hơn 15-20% so với thi công “giá rẻ”, nhưng giúp bạn tiết kiệm 100% chi phí sửa chữa, bóc trần, làm lại trong 10-15 năm tới. Năm 2026, với mức giá nhân công và vật liệu ngày tăng, “Làm đúng một lần – Dùng trọn đời” là triết lý kinh tế nhất.

Hy vọng bài viết chi tiết hơn 1500 từ này đã trang bị cho bạn kiến thức đầy đủ để đối thoại với nhà thầu, giám sát thi công hoặc tự tin quản lý dự án trần thạch cao của mình. Nếu bạn cần báo giá cụ thể cho dự án tại khu vực của mình, hãy liên hệ các đơn vị thi công uy tín tại địa phương để khảo sát thực tế nhé!
